磚煙囪人工拆除施工方案
一、編制依據:
(1)業主提供的建筑物平面分布圖紙等資料。
(2)現場勘察資料、現場建筑物及管線布置、周邊環境對拆除工程的要求。
(3)住建部:《施工機械安全操作規程》
(4)《建筑物、構筑物拆除技術規程》(DBJ08-70-98)
(5)市建委、公安局《施工現場防火規定(試行)》
(6)《建筑施工高處作業安全技術規范》JGJ80-91。
(7)《建筑施工安全檢查標準》JGJ59-2011
二、工程概況:

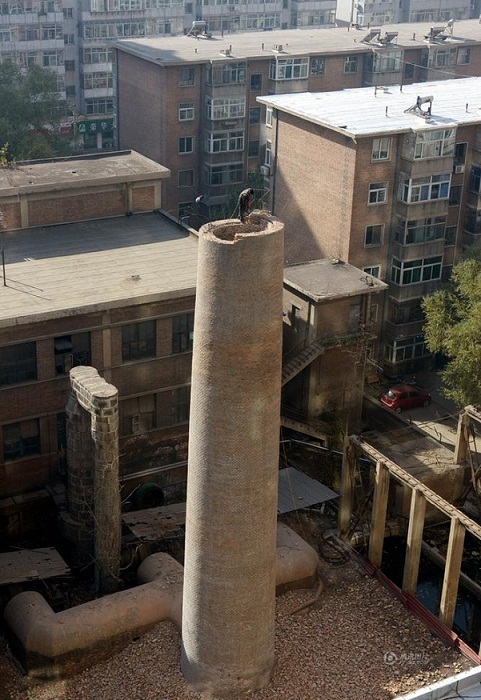

該煙囪高度60m,底部直徑6.5m,為層平臺一下以下為混凝土結構、上部為磚砌外分結構(十分罕見),因腐蝕嚴重,且頂口裂縫嚴重,呈大喇叭敞口狀,隨時有崩塌可能,現擬將上部磚結構拆除。
煙囪四周環境狹小。
煙囪拆除工程特點及針對性措施:
1、拆除煙囪高度達60米,一層平臺向上部分筒身為磚砌結構,筒身腐化嚴重,且頂口多處開裂,裂縫寬度4-10厘米不等,隨時有崩塌危險,固采用人工拆除時需在煙囪頂部2米做加固處理,為避免較大震動人工拆除采用的工具主要為電錘,震動相對較小,進度相當緩慢,工作量巨大。
2、拆除煙囪時要盡量減小粉塵的影響,人工拆除是采用電錘對煙囪自上而下粉碎性拆除,高空揚塵較大。
3、安全隱患大,人工拆除全部為高空作業,安全隱患大。
4、5級風以上天氣不施工。雷雨天不施工
三、人工拆除方案
1、磚煙囪拆除施工順序:
煙囪頂口部分加固處理→安全防護設施搭設→地面拉隔離帶。
2、磚煙囪拆除施工方法:
(1)頂口向下部分做加固處理后,人工開始拆除;

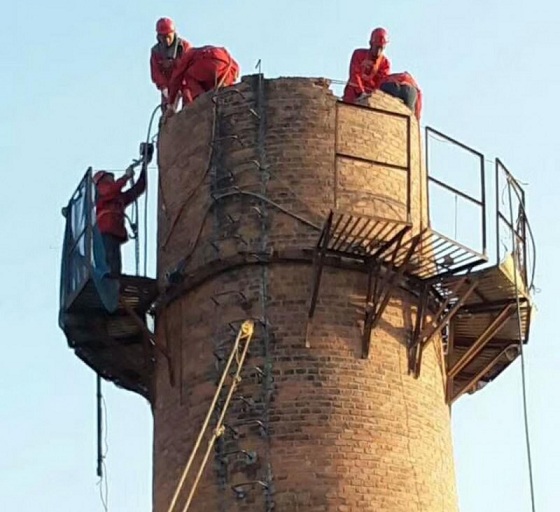

(2)施工人員立煙囪上,安全帶掛在爬梯上后,用風鎬、手錘由外向內將筒體逐塊拆除,使碴塊全由筒體內部落下;
(3)晚上嚴禁拆除作業,晚上可安排清渣,利于白天繼續拆除。嚴禁拆除與清渣同時進行;
四、煙囪拆除工期:
本工程工期暫定為:20 天。
五、磚煙囪拆除施工安全保證措施
5.1磚煙囪拆除施工準備階段
1、進行安全策劃,符合已有規定,滿足部頒相關安全細則;
2、制定現場安全、勞動保護、文明施工和環保措施、編制臨時用電方案;
3、施工區域及受其影響的區域內采取相應的保護措施;
4、落實施工時機械設備安全措施、設備及防護用品進場計劃;
5、相關施工人員相關安全細則施工前交底。
5.2磚煙囪拆除施工過程中
1、上崗前對施工現場進行情況熟悉;
2、員工進入施工現場,必須佩帶安全帽、防護眼鏡、工作鞋,并穿著統一工作服,正確使用個人勞動防護用品;
3、各工種間不得串崗作業,機械操作時嚴格按照規范操作,不得違章作業;
4、磚煙囪拆除施工現場臨時用電,嚴格執行三維集團相關規定,采用兩相電,使用安全配電箱;高空作業衣著要靈便,禁止穿硬底和帶釘?shù)囊谆男?/p>
5、做好驗收排架工作,員工貼欄操作時必須系好安全帶,并生根;
6、磚煙囪拆除施工區域設置醒目的安全敬戒標志,,并用紅白帶圍攔施工危險區域,確保下卸砼及雜物不外泄;;
7、切割鋼筋時應嚴格按施工方案作業,不得擅自盲目施工;增強自我保護和相互保護的安全意識,不得在駁運及切割區交叉作業;
8、磚煙囪拆除施工人員單位區域完工后要求落手清。經檢查不留后續隱患,方能離開作業現場。
5.3磚煙囪拆除安全用電
1、現場施工用電采用兩相電;
2、配電箱設備總開關,同時做到一機一閘一漏電保護器;
3、照明與動力用電分開,插座上標明設備使用明稱;
4、電纜線與及支線架空或埋地,架空敷設采用絕緣子,不直接綁扎在金屬構架上,嚴禁用金屬裸線綁扎;
5、移動電箱內動力與照明分箱設置;
6、施工現場的電器設備設施有有效的安全管理制度,現場電線電氣設施有有專業電工經常檢查整理,發現問題立即解決;
7、凡是觸及或接近帶電體的地方,均采取決緣體保護以及安全距離等措施
8、電力線和設備選型按國家標準限定安全載流量;
9、所有電氣設備和金屬外殼具有良好的接地和接零保護,所有的臨時電源和移動電具裝置的二級漏電保護開關;
5.4磚煙囪拆除其它安全保證措施
1、電纜線沿場地一周用絕緣線架空,隔20-40米設A的施工電箱;
2、施工現場嚴禁使用花線,塑料膠質做拖線箱的電源線,嚴禁使用木制的拖線箱、板及民用塑殼拖線板;
3、電纜的接頭接入接線盒并附在墻上,搪線盒內能防水、防塵、防機械損傷并遠離易燃、易爆、易腐蝕場所;
4、配電箱是符合規范要求的標準電箱,配電箱電氣裝置做到一機一閘一漏電保護;
5、開關箱的電源線長并不大于30m并與控制固定式用電設備的水平距離不超過3米;
6、所有配電箱、開關箱都編號,箱內電氣完好匹配;
7、工作接地的電阻值不大于4Ω;
8、保護零線每一重復接地裝置的接地電阻不大于10Ω,電工定期檢測,做好原始記錄。
- 2025-07-16金昌煙囪拆除——選擇一家專業公司至關重要
- 2025-07-09三門峽水泥庫清庫公司:綠色清庫,安全與效率的完美結合
- 2025-07-09德州水泥庫清庫公司:確保生產安全,助力效率提升
- 2025-07-02阿克蘇廢棄水塔拆除:科學施工方案的設計與實施
- 2025-07-02益陽廢棄水塔拆除:先進設備與科學施工方案
- 2025-06-25濱州煙囪拆除公司:豐富經驗應對各種復雜拆除情況
- 2025-06-25梅州煙囪拆除公司——專業之選,信賴之源
- 2025-06-19龍巖煙囪拆除公司:以專業實力與安全環保,贏得市場信賴
- 2025-06-19陽江煙囪拆除公司:技術領先,持續創新的綠色拆除
- 2025-06-11上饒煙囪拆除工程:專業與安全的完美融合
- 2023-11-08濮陽煙囪拆除公司:高效安全,為您解決拆除難題
- 2020-06-12煙囪安裝之字梯施工順序及質量保證措施
- 2020-09-30水塔拆除工程特點及針對性措施
- 2020-06-12拆除煙囪工程的特點及針對性措施
- 2020-10-21水塔拆除的方法多種化
- 2020-10-23水塔人工拆除施工方法
- 2020-06-12高空拆除作業的安全技術措施應具備的各種條件
- 2020-10-08鄂爾多斯煙囪拆除-拔掉廢棄煙囪城市毒刺
- 2020-10-15西寧水塔拆除-西寧廢棄水塔拆除施工工藝
- 2020-10-08泰州煙囪拆除-廢棄煙囪和水塔一起爆破拆除
